Cahier des charges : Planification

TERRASSEMENT

Phase 1

Phase 2

Réalisation du chemin d’accès

Réalisation du terrassement de la maison

Durée : 1 jour

Durée : 3 jours

MACONNERIE

Phase 3

Phase 4

Réalisation des fondations de la maison

construction des murs du sous-sol

Durée : 2 jours (séchage mini : 5 jours)

Durée : 10 jours (séchage mini : 3 jours)

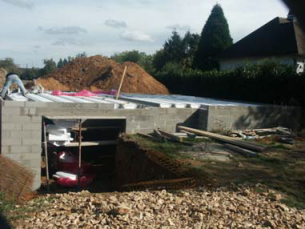

Phase 5

Phase 6

Préparation du plancher du rez-de-chaussée

Coulage de la dalle du rez-de-chaussée

Durée : 3 jours

Durée : 1 jour (séchage mini : 7 jours)

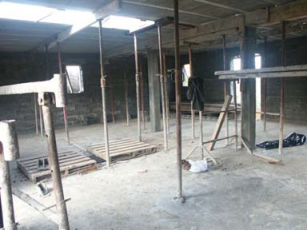

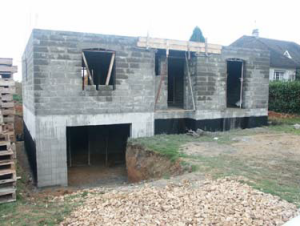

Phase 7

Phase 8

construction des murs de la maison

Préparation de la 2nde dalle

Durée : 7 jours (séchage mini : 5 jours)

Durée : 2 jours

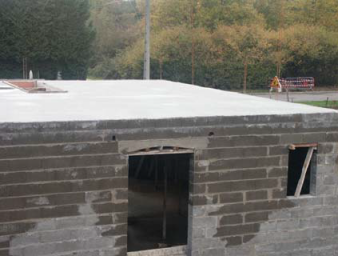

Phase 9

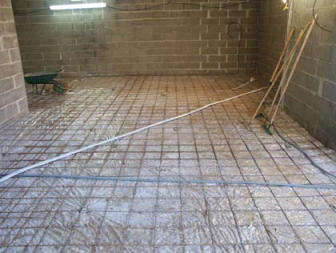

Phase 10

Coulage de la 2nde dalle

Préparation du sous-sol

Durée : 1 jour (séchage mini : 2jours)

Durée : 2 jours

Phase 11

Phase 12

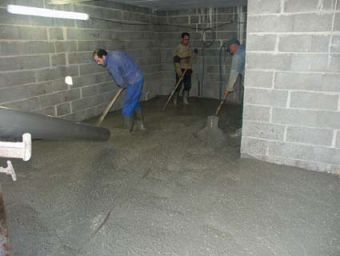

Coulage de la dalle du sous-sol

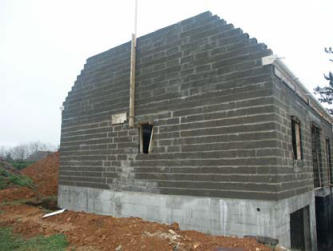

Réalisation des corniches et pignons

Durée : 1 jour (séchage mini : 4 jours)

Durée : 4 jours (séchage mini : 5 jours)

COUVERTURE

Phase 13

Phase 14

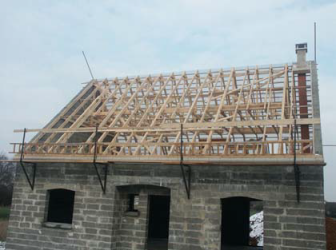

Réalisation de la charpente

Réalisation de la couverture

Durée : 7 jours

Durée : 10 jours
