B5 - Affecter les ressources aux tâches

Pour chaque tâche, il s’agit d’identifier la ou les personnes auxquelles va être confiée la réalisation de la tâche.

Attention

Bien que l’on puisse créer les ressources de type travail directement depuis le diagramme de Gantt, on ne peut que conseiller cette procédure aux risquent de créer des doublons. Les ressources se créent préférentiellement avec l’icône « Ressources du projet »

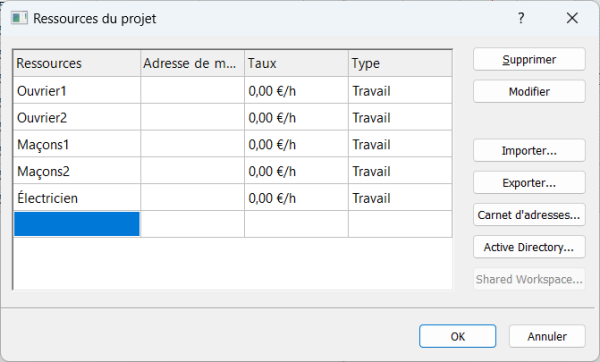

Déclarer les ressources du projet

Traditionnellement on appelle ressources es individus engagés dans le projet (Travail)

Avec Mindview, il est de plus possible de déclarer aussi des ressources matérielles.

Si le taux horaire est déclaré, les calculs de coûts seront générés sous forme de rapport.

Distinguer temps ouvré et temps calendaire

Le lien « fin-début » avec décalage positif peut être utilisé pour prendre en compte en délai technique, par exemple le temps de séchage du béton.

Dans ce cas, il devient illogique de travailler en temps ouvré. Le béton sèche aussi le dimanche !

MindView vous permet de spécifier les durées en temps calendaire.

Pour cela, faire précéder la valeur et l’unité de durée d’un « é » accent aigu et un signe - ou + (exemple : +5 éjours).
